Um carga milionária fabricada na Grande São Paulo testou a infraestrutura de transporte do país usando um transformador de energia 540 toneladas de Guarulhos ao Porto de Itaguaí (RJ)de onde vai Arábia Saudita para integrar o Projeto Neommegacidade linear planejada para operar com energia renovável.
Como é enviado o transformador para o projeto Neom na Arábia Saudita?
O equipamento, o quarto de um lote de 14 transformadores encomendados, tem 11 metros de comprimento por seis metros de largura e uma delicada estrutura interna, o que levou os técnicos a comparar o transporte a um “trabalho de relojoeiro”.
Segundo especialistas, um conjunto dessas unidades teria capacidade para fornecer energia elétrica a duas cidades do tamanho de São Paulo ou a uma metrópole como Nova York, o que destaca a importância estratégica da cobrança para o projeto saudita.
Como foi retirada a carga milionária da fábrica até chegar à rodovia?

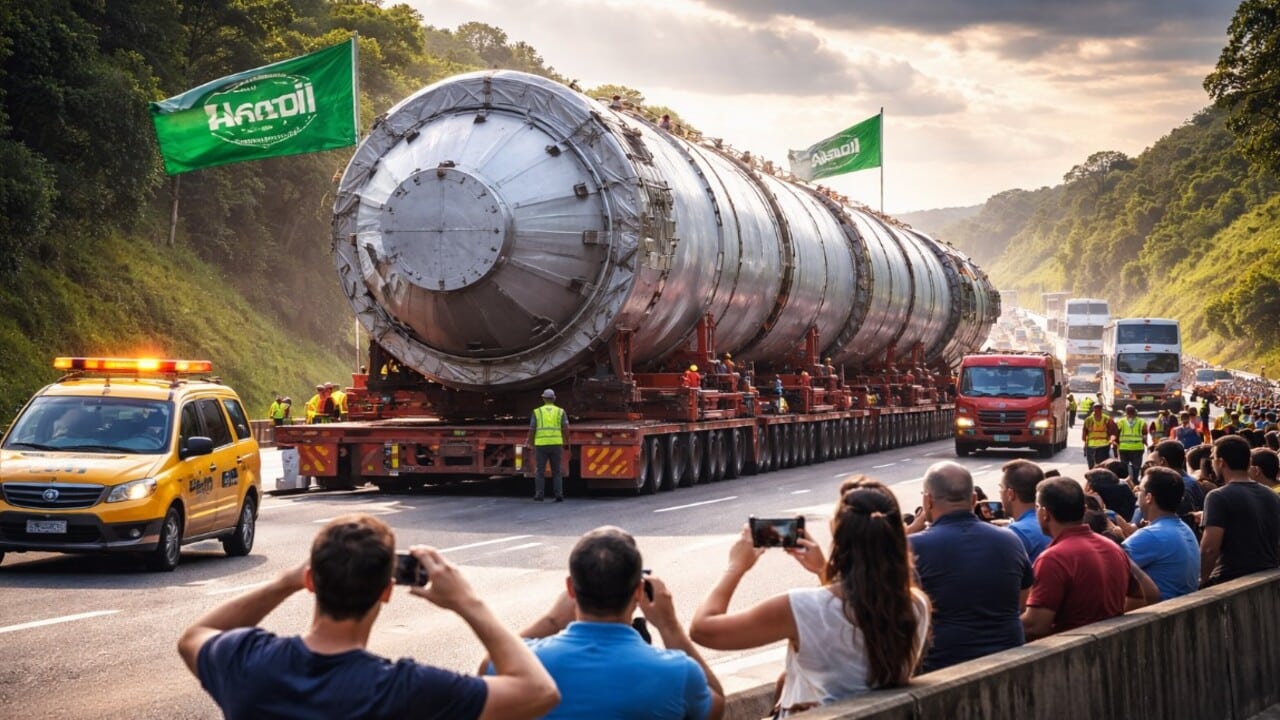

Para que o transformador pudesse sair da área industrial e chegar à rodoviao peso foi distribuído em um superrreboque com pneus 380, puxado por três cavalos mecânicos e submetido a rigorosas fiscalizações da Polícia Rodoviária Federal.
A operação, que envolveu cerca de 50 profissionais e um ano e meio de planejamento, exigiu adaptações urbanas como retirada de galhos de árvores, postes e sinalização, além de extremo cuidado com vibração, inclinação e frenagem para evitar danos internos aos equipamentos. Veja detalhes dessa operação no vídeo divulgado pelo Fantástico:
Por que a Rodovia Presidente Dutra foi parcialmente fechada para transportar a carga milionária?
A travessia da Rodovia Presidente Dutra estava prevista para as primeiras horas da manhã, mas gerou interrupções prolongadas e filas de quilômetros de extensão, agravadas por problemas mecânicos em um dos cavalos mecânicos e restrições legais de circulação nos finais de semana.
Veja abaixo como funcionou o fechamento da rodovia:
🕒 Programação de travessia
Operação realizada em alvorecer para reduzir os impactos no fluxo intenso da rodovia.
⚙️ Problemas operacionais
Falha mecânica em um dos cavalos mecânicos estendeu o tempo de proibição.
🚦 Impacto no tráfego
Treinamento filas de quilômetros e esperas de mais de uma hora em trechos críticos.
💰 Custos Operacionais
Os pedágios atingiram aprox. R$ 4.500devido à carga com mais de 50 eixos.
🌉 Pontos Sensíveis
A travessia exigiu atenção especial em pontes, viadutos e Serra das Araras.
📜 Restrições Legais
Limitações de circulação em fins de semana contribuiu para o atraso da operação.
Quais foram os principais desafios técnicos na descida da Serra das Araras?
A descida da Serra das Araras concentrou os maiores riscos, combinando curvas acentuadas, declives e declives acentuados com peso bruto próximo a 840 toneladas em movimento, exigindo monitoramento técnico contínuo de deformações em pontes e viadutos.
Para garantir a segurança, engenheiros e equipes de escolta estabeleceram parâmetros operacionais rígidos durante o trecho mais crítico da viagem:
- Velocidade reduzida para cerca de 5 km/h em todo o troço de montanha;
- Constante comunicação via rádio entre motorista, acompanhante e equipe técnica;
- Orientação em tempo real para manobras precisas em curvas e encostas;
- Medição de deformações em obras de arte antes e depois de passar.
Como o transporte de transformadores expõe gargalos na infraestrutura brasileira?
O percurso desse transformador expôs gargalos logísticos que vão além de um único transporte especial, com entregas atrasadas devido a condições climáticas, entraves burocráticos e limitações rodoviárias, apesar de alguma curva de aprendizado em viagens anteriores.
Especialistas defendem investimentos mais robustos em ferrovias, pátios multimodais e modernização de pontes, apontando que a escolha do Porto de Itaguaí em vez de Santos e a redução de três para dois transformadores por navio mostram que a imagem logística do país ainda depende de avanços consistentes, mesmo com geração de empregos, receitas e projeção de tecnologia brasileira em um dos maiores projetos de infraestrutura do mundo.
